議事堂建築の概要

現在の国会議事堂は昭和11年(1936年)11月に竣功されました。こちらでは、現議事堂の建築から現在に至るまで、建築当時の貴重な資料等を基に写真画像を中心にご紹介します。

仮議事堂~現在の議事堂が建てられるまで

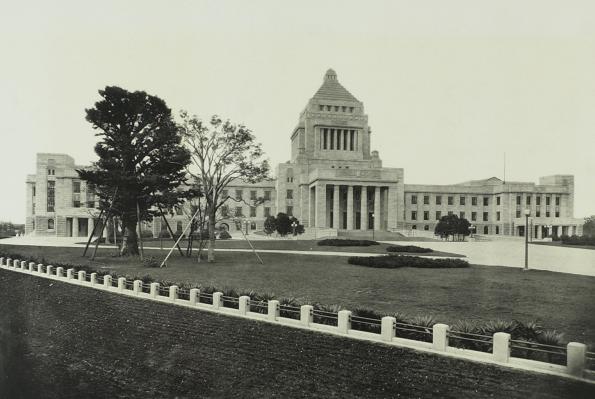

国会議事堂の全景

竣功当時の国会議事堂(正面全景)

エンデ氏の設計図案

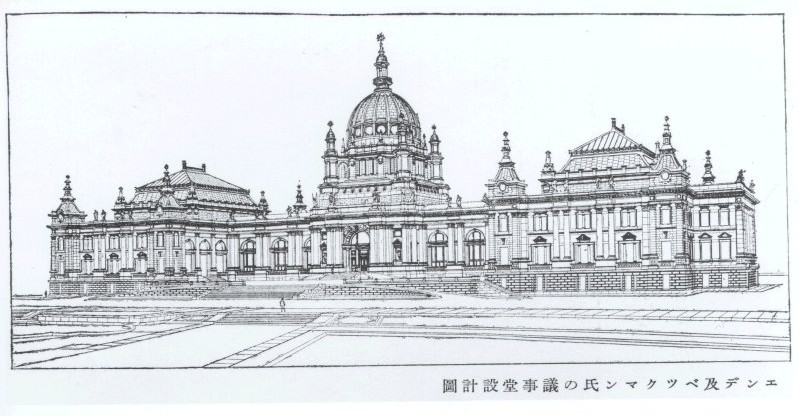

ドイツの建築家エンデによる初期の設計案

◀ 左右にスクロールできます ▶

議会開設と仮議事堂の計画

日本に議会が開設された明治23年(1890年)から現在の議事堂が完成するまでの46年間、第1回帝国議会から第69回帝国議会までは、木造の仮議事堂を使用していました。

明治14年(1881年)10月12日、明治天皇から「明治23年を期し議員を召し国会を開く」旨の国会開設の勅諭が発せられました。そこで、明治19年(1886年)2月、内閣に臨時建築局が設けられ、議事堂建築にあたることとなりました。不平等条約の改正に取り組む政府は、外交上の政略等もあり、外国の技術者を招聘することにし、ドイツから建築家を招聘しました。

我が国からも技師をドイツに派遣するなど準備に着手し、明治20年(1887年)4月の閣議において議事堂建築予定地を麹町区(現在の千代田区)永田町1丁目に決定しました。

ドイツ人建築家により議事堂の設計(エンデ及びベックマンによる案)がなされ、中央諸官庁の集中建築計画が立てられましたが、計画に従えば多大の経費を要すること、議事堂のような大建築物を造り上げるには帝国議会の開設があまりにも切迫していたことから、議事堂の本建築は中止され、麹町区内幸町2丁目(現在の千代田区霞ヶ関1丁目経済産業省の区画)に仮議事堂を建築することになりました。

第1回仮議事堂全景

第1回仮議事堂全景

第1回仮議事堂貴族院議場

第1回仮議事堂貴族院議場

国会議事堂の全景

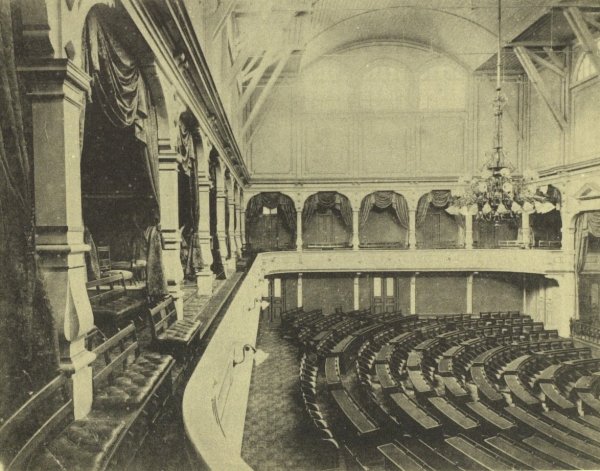

第1回仮議事堂貴族院議場傍聴席

第1回仮議事堂衆議院議場

第1回仮議事堂衆議院議場

◀ 左右にスクロールできます ▶

第1回仮議事堂

明治23年(1890年)11月24日(第1回帝国議会召集の前日)竣功。木造洋風2階建て。同年11月29日に貴族院議場において開院式が行われ、我が国最初の議会である第1回帝国議会が開会しました。

しかし、翌24年(1891年)1月20日未明、突如出火し数時間で焼失してしまいました。原因は漏電と言われています。議会開会中のため、貴族院は華族会館(旧鹿鳴館)、衆議院は東京女学館(旧工部大学校)に議場を移しました。貴族院はのちに華族会館が手狭なため帝国ホテルに移転しました。

第2回仮議事堂全景

第2回仮議事堂全景

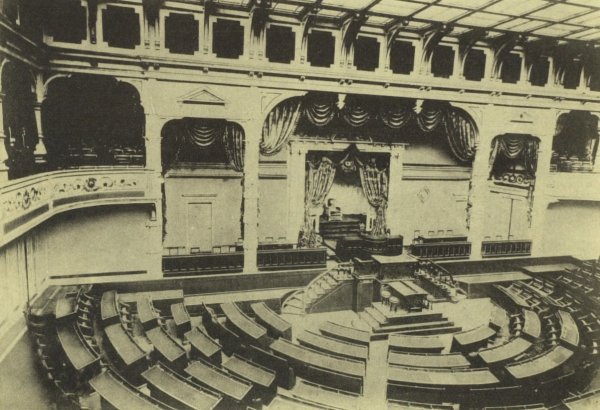

第2回仮議事堂貴族院議場

第2回仮議事堂貴族院議場

第2回仮議事堂修築後の外観

第2回仮議事堂修築後の外観

第3回仮議事堂貴族院議場

第3回仮議事堂貴族院議場

◀ 左右にスクロールできます ▶

第2回仮議事堂

第1回仮議事堂の焼け跡に明治24年(1891年)10月30日竣功。木造洋風2階建て。外観は第1回仮議事堂とそれほど変わりませんが、中央に1か所だった玄関が貴衆両院それぞれに設けられ、防火壁、議場の音響効果改善など、細部に工夫が凝らされました。

大正14年(1925年)9月18日、補修工事業者の不始末から火災を起こして焼失しました。

第3回仮議事堂全景

第3回仮議事堂全景

第3回仮議事堂貴族院議場

第3回仮議事堂貴族院議場

◀ 左右にスクロールできます ▶

第3回仮議事堂

大正14年(1925年)12月22日竣功。木造洋風2階建て。焼失前の第2回仮議事堂と同規模の建物を設計し、工事に着手しました。作業は不眠不休の努力で進められ、わずか80日余りで完成し、現在の議事堂が完成するまで使用されました。

広島臨時仮議事堂全景

広島臨時仮議事堂全景

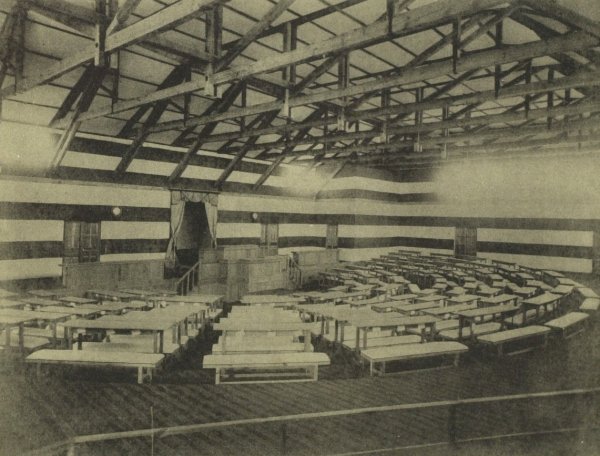

広島臨時仮議事堂貴族院議場

広島臨時仮議事堂貴族院議場

◀ 左右にスクロールできます ▶

広島臨時仮議事堂

明治27年(1894年)10月14日竣功。木造板葺(いたぶき)洋風平屋建て。同年8月、日清戦争のため大本営が広島に置かれ、「第7回議会を広島に召集する」との詔書が9月22日に公布されたため、急遽建築しました。

広島臨時仮議事堂は竣功翌日に召集された第7回帝国議会で使用され、臨時軍事費予算案などを可決した後、4日間の会期を終えました。

まぼろしの議事堂~一般から寄せられた議事堂意匠設計案

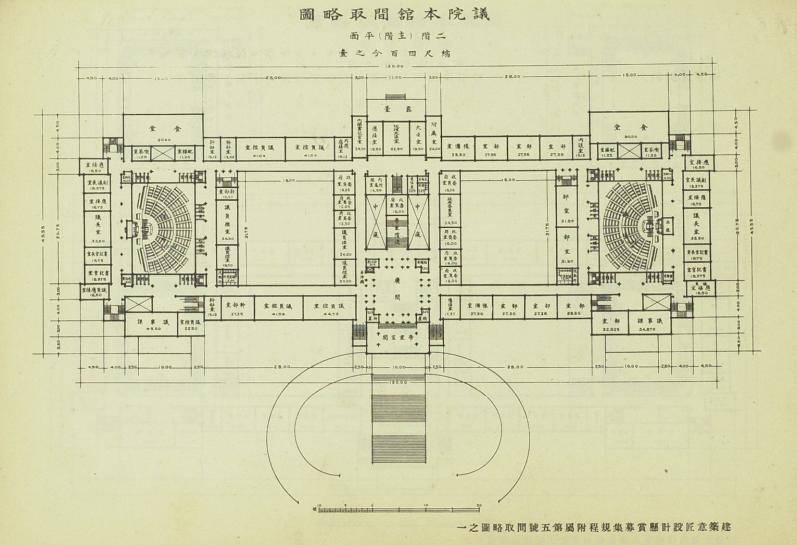

間取略図

間取略図

設計案の一般募集について

現在の議事堂の意匠設計は一般から募集されました。

大正7年(1918年)、大蔵省に臨時議院建築局が設置され、議事堂建築の基本計画が作成されました。議院建築調査会で同年決議された要綱に準拠したものです。その要綱は、建築敷地、所要室数及びその面積、建物階数、建築費及び工事年限などの事項にわたりました。設計の方法については、  「意匠設計ハ充分愼密(ゆきとどくこと)ノ用意アルヲ要スルカ故ニ其ノ考按ヲ汎ク国内ニ求メ、成ルヘク多数ノ設計図案ヲ蒐メ其ノ優秀ナルモノヲ簡抜シテ之ヲ実行シ、又ハ参考ニ供シ以テ全施設ノ上ニ遺算ナキヲ期セサルヘカラス、是レ設計図案ヲ一般懸賞競技ノ方法ニ依リ募集セントスル所以ナリ」  とされました。

募集規程は、大正7年9月16日に官報広告されました。

設計にあたり、本館は3層、建坪3600坪内外、東方を正面、やむを得ないものを除き国産を用いること、建物の右翼が貴族院・左翼が衆議院などの条件が付され、建築の様式は随意ながら「議院トシテ相当ノ偉容ヲ保タシムルコトヲ要ス」とされました。また、参考として間取略図が付けられました。

募集は2次にわたり、第1次募集は大正8年(1919年)2月、その当選者による第2次募集は同年9月を期限としました。

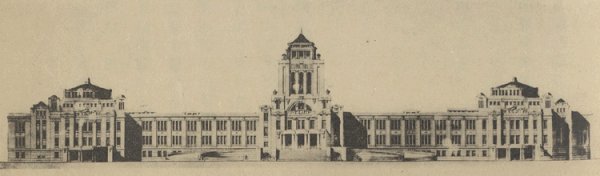

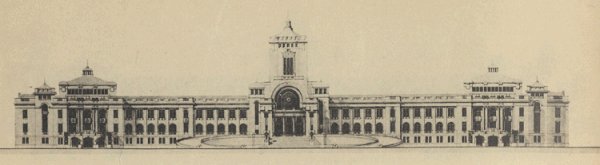

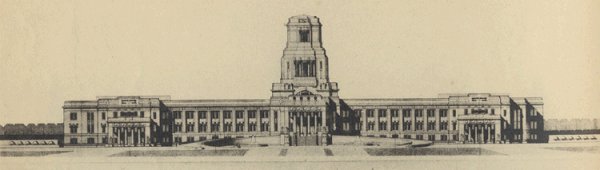

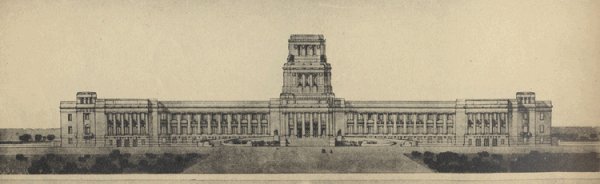

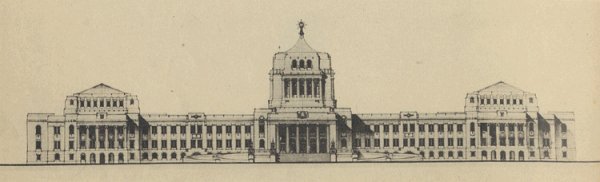

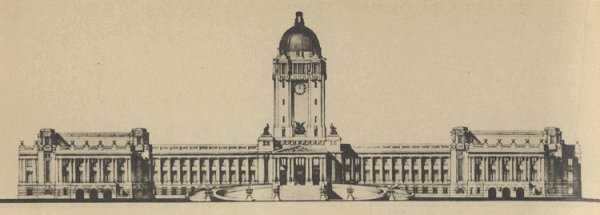

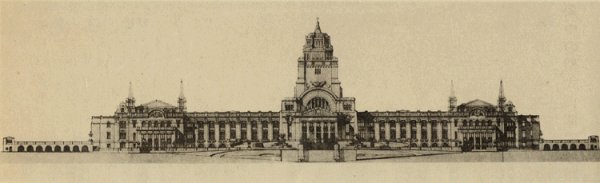

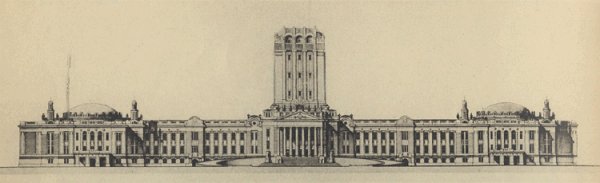

第1次当選図案

第1次募集には118通の応募があり、20図案が当選しました。当選者にはそれぞれ1000円の賞金が授与されました。

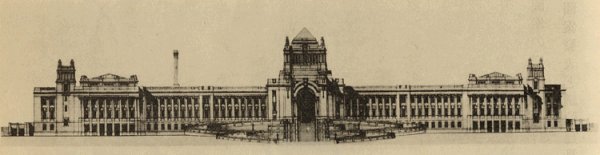

図は、第1次当選図案の正面図です。「日の出」「悦」「春潮」などの名称は、審査の際に設計者名がわからないようにするために付けられた暗号です。

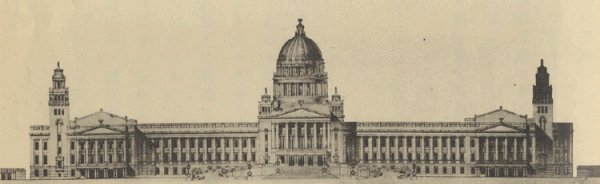

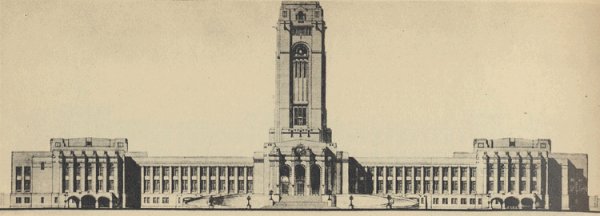

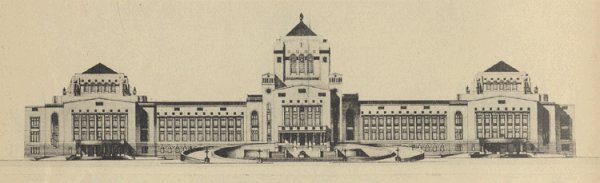

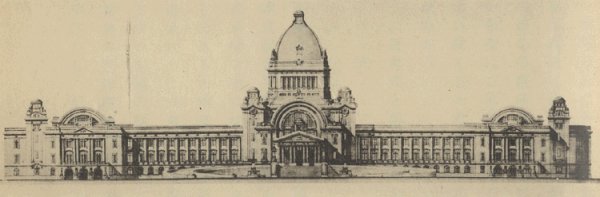

図案 1〜5

第1次当選図案

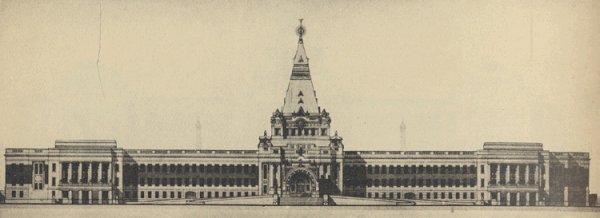

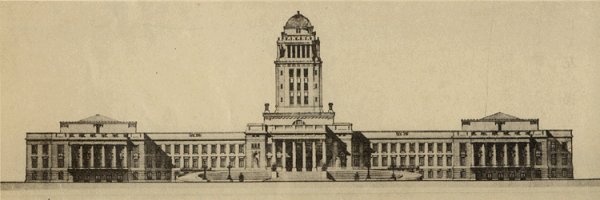

「日の出」

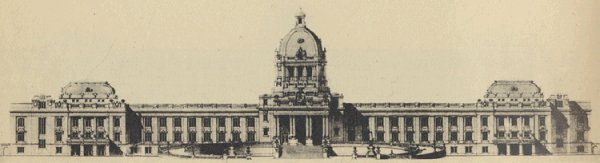

第1次当選図案

「悦」

第1次当選図案

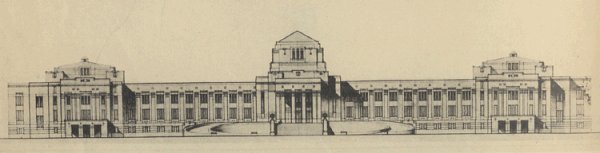

「春潮」

第1次当選図案

「朝」

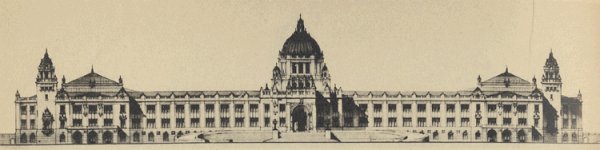

第1次当選図案

「國栖」

図案 6〜10

第1次当選図案

「仁義」

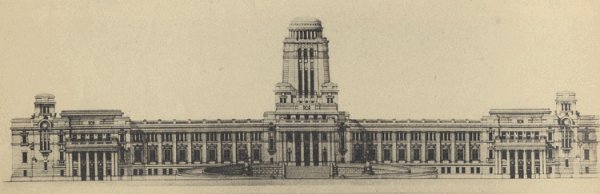

第1次当選図案

「華」

第1次当選図案

「朱雀」

第1次当選図案

「四方柾」

第1次当選図案

「さがりふじ」

図案 11〜15

第1次当選図案

「龍」

第1次当選図案

「平和礎」

第1次当選図案

「もゑぎ」

第1次当選図案

「聖」

第1次当選図案

「兆」

図案 16〜20

第1次当選図案

「大入」

第1次当選図案

「旭」

第1次当選図案

「盛」

第1次当選図案

「輝」

第1次当選図案

「葵」

◀ 各ボックス内で左右にスクロールできます ▶

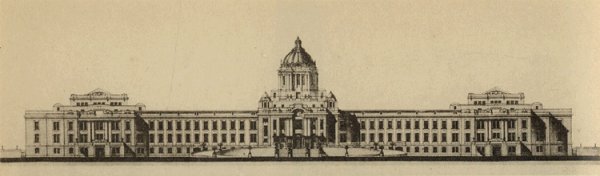

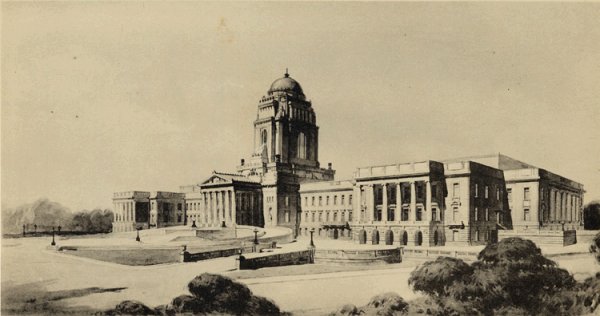

第一等(渡邊福三氏)図案

第一等(渡邊福三氏)図案

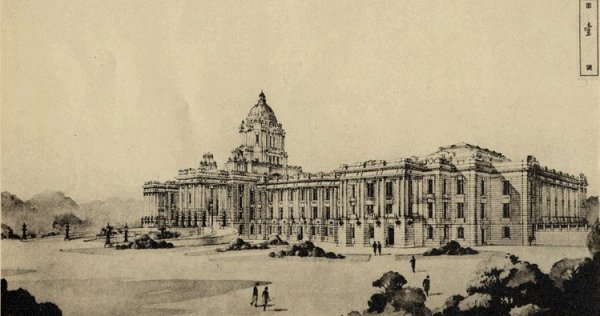

第二等(吉木久吉氏)図案

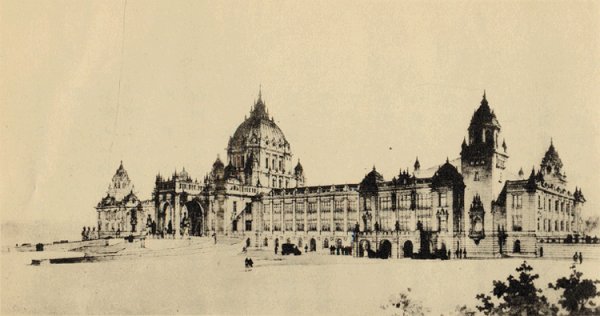

第三等一席(永山美樹氏)図案

第三等一席(永山美樹氏)図案

第三等一席(永山美樹氏)図案

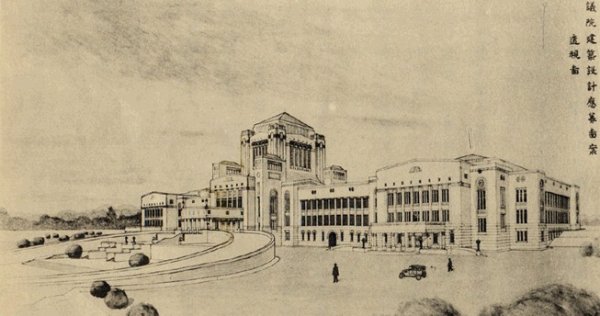

第三等二席(竹内新七氏)図案

第三等二席(竹内新七氏)図案

◀ 左右にスクロールできます ▶

第2次当選図案

第1次当選者を対象に第2次募集が行われました。

第2次の募集に当たっては、第1次募集での設計にとらわれず、さらに研究して優秀な設計を行うよう求めました。

新たに提出された図案から4名が当選しました。

第一等(賞金1万円):宮内技手 渡邊 福三
 第二等(賞金6000円):技師 吉木 久吉
 第三等一席(賞金3000円):宮内技手 永山 美樹
 第三等二席(賞金3000円):陸軍技手 竹内 新七

実際の基本設計は、これら当選図案を参考とし、臨時議院建築局が作成しました。

議事堂の建築

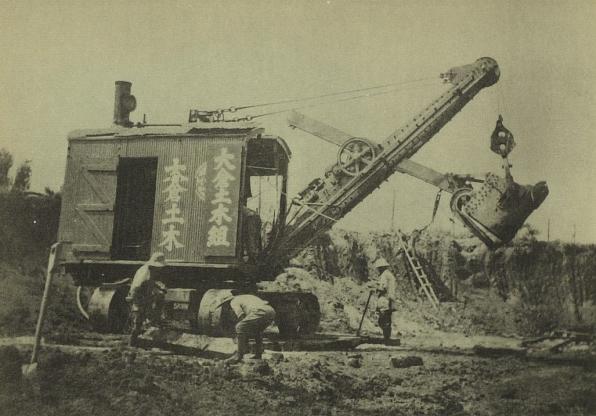

敷地鋤取スチーム・シャベル使用の状況(大正9年8月)

敷地鋤取スチーム・シャベル使用の状況(大正9年8月)

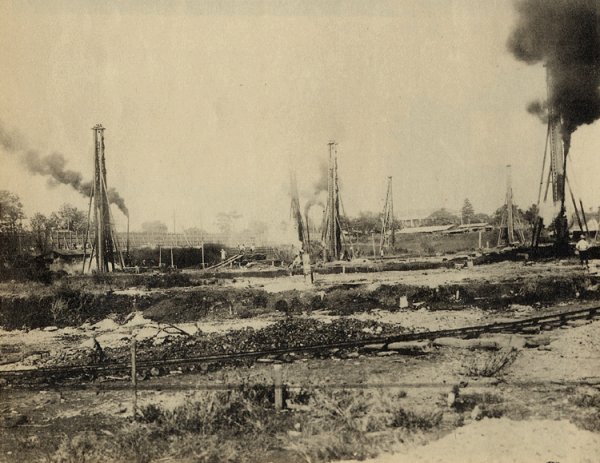

基礎杭打工事(大正9年10月)

基礎杭打工事(大正9年10月)

広島県倉橋島花崗石採収作業場

広島県倉橋島花崗石採収作業場

◀ 左右にスクロールできます ▶

着工と基礎・石材採収工事

大正9年(1920年)8月に敷地の鋤取りがスチーム・シャベルを使用して開始され、同年10月には基礎杭打工事が行われました。

また、議事堂の外装などに使用される花崗石を採収するため、広島県倉橋島などの作業場における採掘の様子もうかがえます。

山口県黒髪島花崗石採収作業場(大正10年12月)

山口県黒髪島花崗石採収作業場(大正10年12月)

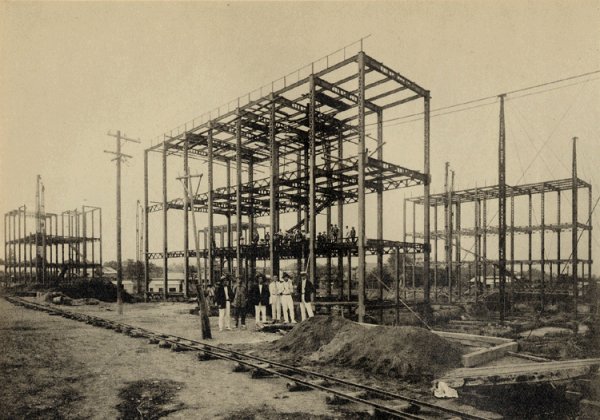

第1回鉄骨組立工事(大正11年9月)

第1回鉄骨組立工事(大正11年9月)

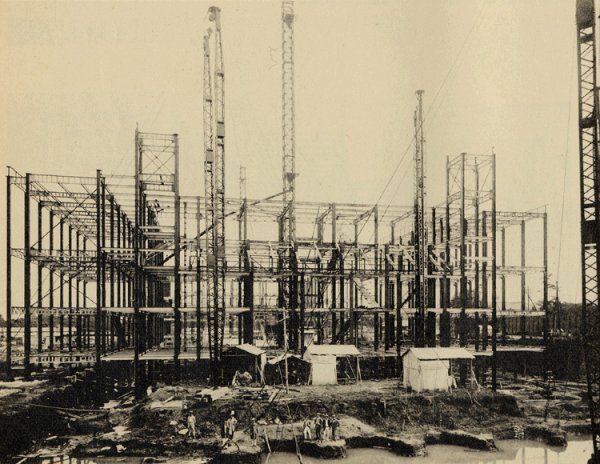

第3回鉄骨組立工事

第3回鉄骨組立工事

◀ 左右にスクロールできます ▶

石材採収と鉄骨組立工事

大正10年(1921年)12月の山口県黒髪島における花崗石採収作業を経て、大正11年(1922年)9月には第1回鉄骨組立工事が開始されました。

堅牢な鉄骨構造による大規模な建築工事が着々と進められていきました。

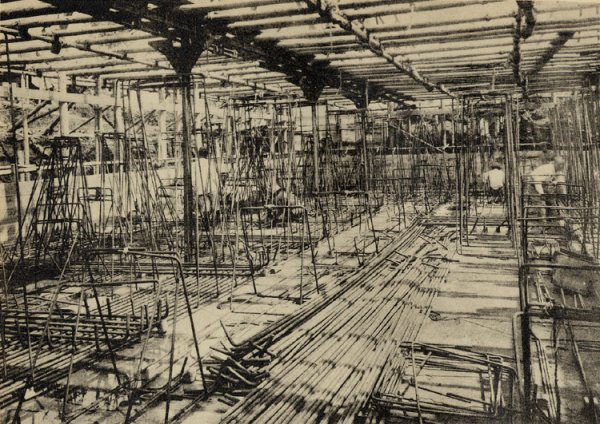

中央塔下礎盤配筋工事(大正13年9月)

中央塔下礎盤配筋工事(大正13年9月)

中央後部鉄骨組立工事

中央後部鉄骨組立工事

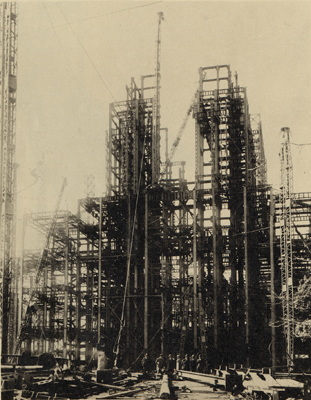

中央部鉄骨組立工事

中央部鉄骨組立工事

◀ 左右にスクロールできます ▶

中央塔および中核部の工事

大正13年(1924年)9月には中央塔下礎盤配筋工事が行われました。

議事堂の象徴となる中央部分や後部の鉄骨組立がダイナミックに進められていく重要な工程です。

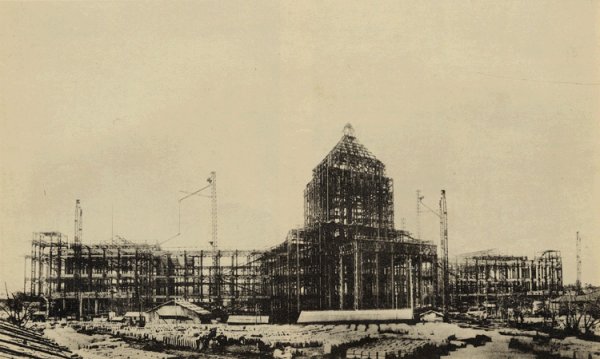

鉄骨組立全景(昭和2年3月)

鉄骨組立全景(昭和2年3月)

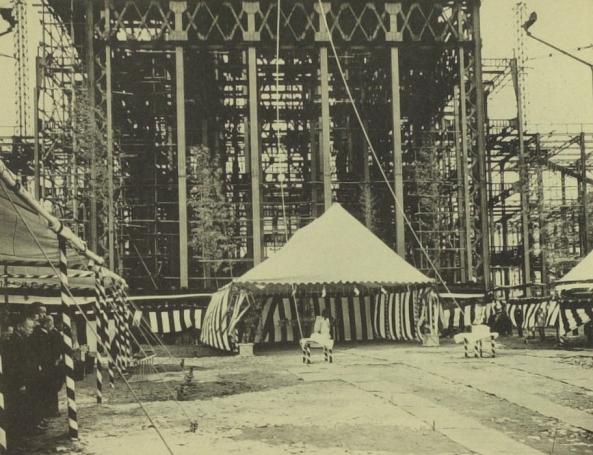

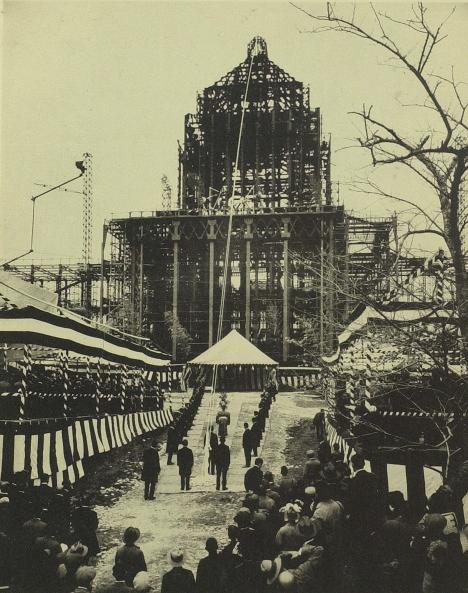

上棟式(昭和2年4月7日・その1)

上棟式(昭和2年4月7日・その1)

上棟式(昭和2年4月7日・その2)

上棟式(昭和2年4月7日・その2)

◀ 左右にスクロールできます ▶

鉄骨組立全景と上棟式

昭和2年(1927年)3月には鉄骨組立の全景が姿を現し、同年4月7日には盛大に上棟式が執り行われました。

骨組みが完成し、議事堂の全体像が明確になった記念すべき瞬間です。

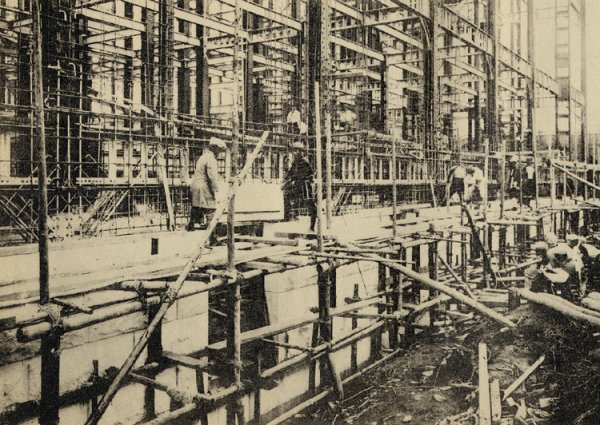

石据工事

石据工事

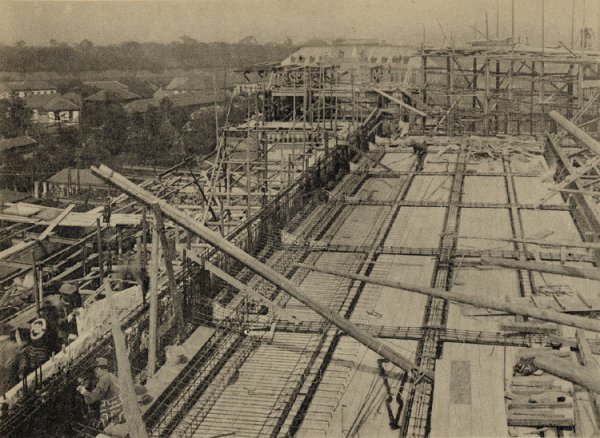

貴族院側屋上配筋工事 昭和4年(1929年)5月

貴族院側屋上配筋工事 昭和4年(1929年)5月

外装工事 昭和5年(1930年)7月

外装工事 昭和5年(1930年)7月

◀ 左右にスクロールできます ▶

石据・外装・配筋工事

上棟後も、石据工事や貴族院側屋上の配筋工事(昭和4年5月)など、細部の施工が続けられました。

昭和5年(1930年)7月には外装工事が進められ、白亜の殿堂としての外観が形作られていきました。

議場造作工事

議場造作工事

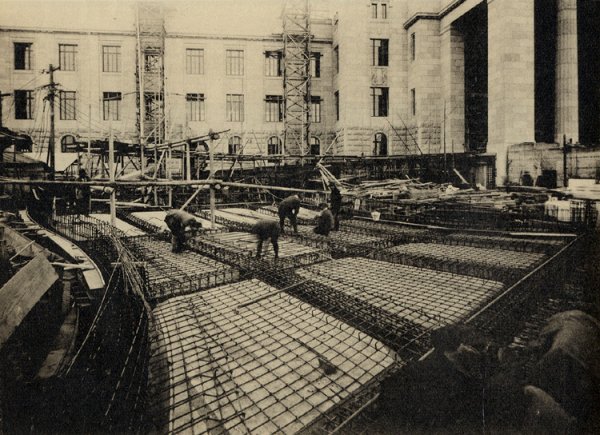

中央馬車廻配筋工事

中央馬車廻配筋工事

上棟式(昭和2年4月7日・その2)

上棟式(昭和2年4月7日・その2)

◀ 左右にスクロールできます ▶

造作工事と竣功

議場の内部造作工事や中央馬車廻りの配筋工事など最終的な仕上げを経て、昭和11年(1936年)11月に現在の壮麗な議事堂が竣功を迎えました。

17年におよぶ大工事がついに結実した姿です。

竣功式 全景

竣功式 全景

竣功式 近衛貴族院議長の式辞

竣功式 近衛貴族院議長の式辞

竣功式 屋上から

竣功式 屋上から

竣功式 参列者

竣功式 参列者

◀ 左右にスクロールできます ▶

竣功式の模様

昭和11年11月7日に行われた竣功式の様子です。

全景をはじめ、近衛貴族院議長による式辞の場や、屋上からの眺望、多数の参列者で賑わう厳かかつ盛大な式典の雰囲気が記録されています。

議事堂風景の移り変わり

昭和11年の議事堂空撮(1936年)

昭和11年の議事堂空撮(1936年)

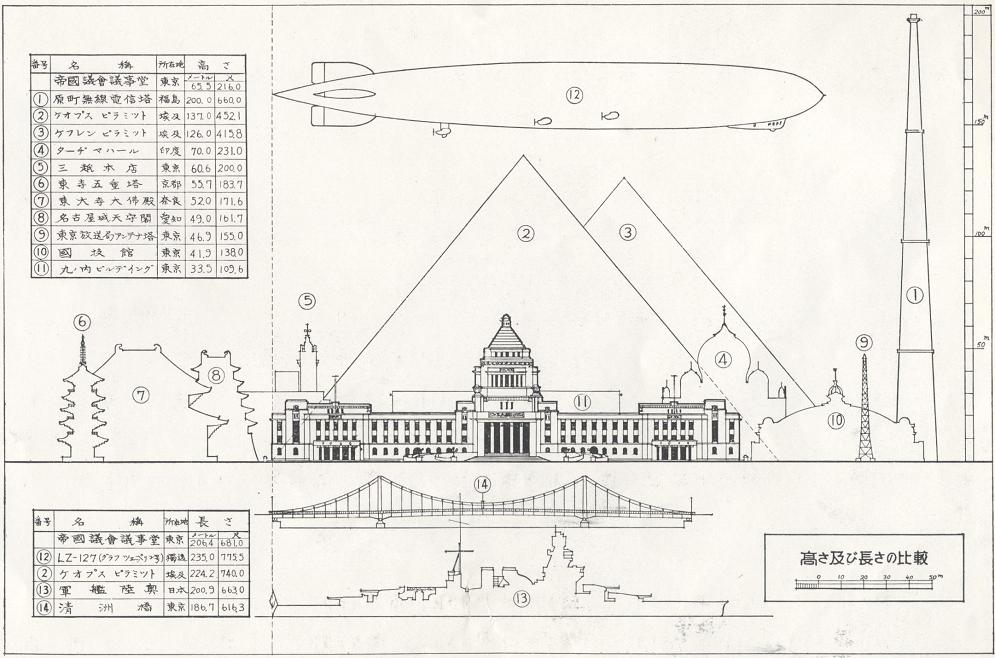

竣功当時の資料

竣功当時の資料

竣功当時の空撮風景と当時の資料

昭和11年(1936年)の完成当時の空撮写真です。当時、高さ65.45メートルの中央塔は建物として日本一の高さを誇り、周囲の風景のなかに威容を際立たせていました。

昭和40年頃の議事堂遠景(1965年)

昭和40年頃の議事堂遠景(1965年)

昭和50年頃の議事堂遠景(1975年)

昭和50年頃の議事堂遠景(1975年)

◀ 左右にスクロールできます ▶

昭和40〜50年代の遠景

高度経済成長期を経て変化していく昭和40年(1965年)頃および昭和50年(1975年)頃の議事堂遠景です。首都の発展とともに移り変わる周辺の様子がうかがえます。

昭和60年頃の議事堂遠景(1985年)

昭和60年頃の議事堂遠景(1985年)

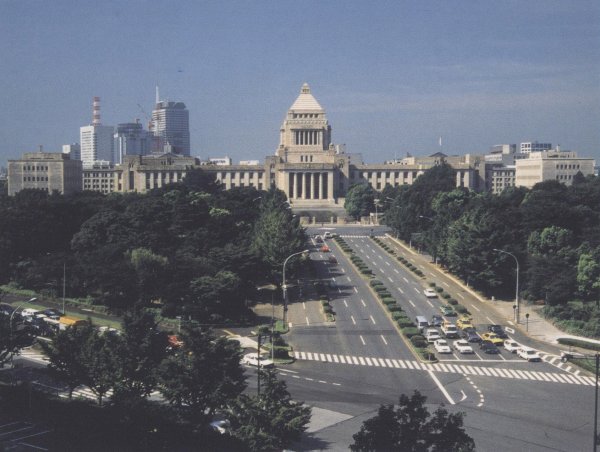

平成5年9月の議事堂遠景(1993年)

平成5年9月の議事堂遠景(1993年)

◀ 左右にスクロールできます ▶

昭和60年代から平成初期へ

昭和60年(1985年)頃、そして平成5年(1993年)9月の遠景です。時代の進行に伴い、周囲の都市景観も近代的なビル群へと変化を遂げていきました。

平成12年(2000年)9月の議事堂遠景

平成12年(2000年)9月の議事堂遠景

平成18年(2006年)6月の議事堂遠景

平成18年(2006年)6月の議事堂遠景

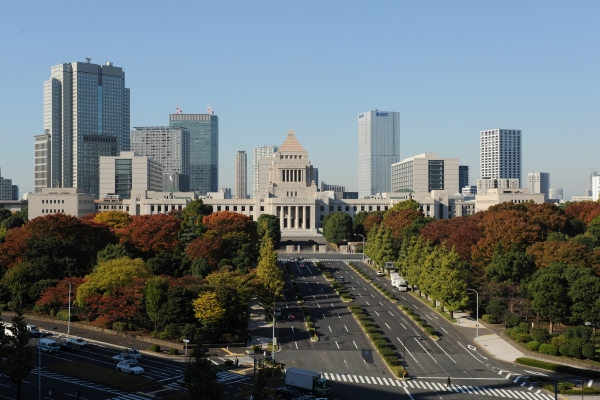

平成23年(2011年)11月の議事堂遠景

平成23年(2011年)11月の議事堂遠景

◀ 左右にスクロールできます ▶

平成中期から後期にかけての移り変わり

平成12年(2000年)、平成18年(2006年)、平成23年(2011年)の各時期における議事堂の遠景です。永田町の歴史を背景に、変わらぬ威容と周辺環境の調和が記録されています。

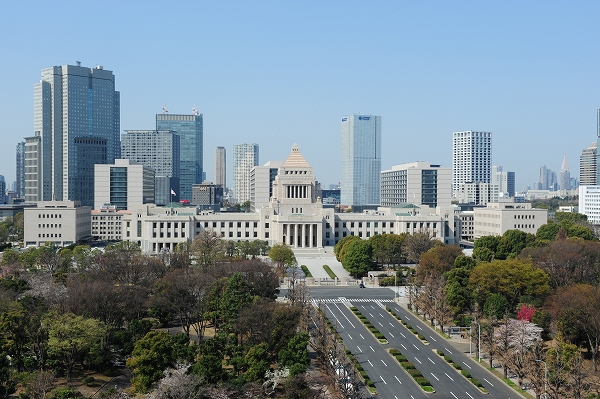

平成31年3月の議事堂遠景(2019年)

平成31年3月の議事堂遠景(2019年)

令和6年10月の議事堂遠景(2024年)

令和6年10月の議事堂遠景(2024年)

◀ 左右にスクロールできます ▶

平成末期から令和に至る風景

平成31年(2019年)3月、そして直近の令和6年(2024年)10月の議事堂遠景です。時代が令和へと移り変わるなかでも、日本の政治の中枢として凛と佇む姿をとらえています。
